П.ЧЕРЕМУШКИ (ХАКАСИЯ), 25 мая (BigpowerNews) Произведен последний взрыв по
разбору перемычки, соединяющей левый и правый берега отводящего канала
берегового водосброса СШГЭС. Как сообщает пресс-служба собственника станции ОАО
«РусГидро», объем взорванного скального грунта составил около 8 тыс.
кубометров.
Взрывные работы по разбору перемычки проведены в два этапа для затопления
рисбермы (укрепленного участка русла реки, расположенного за пятиступенчатым
перепадом и защищающего русло от размыва, а также выравнивающего скорость

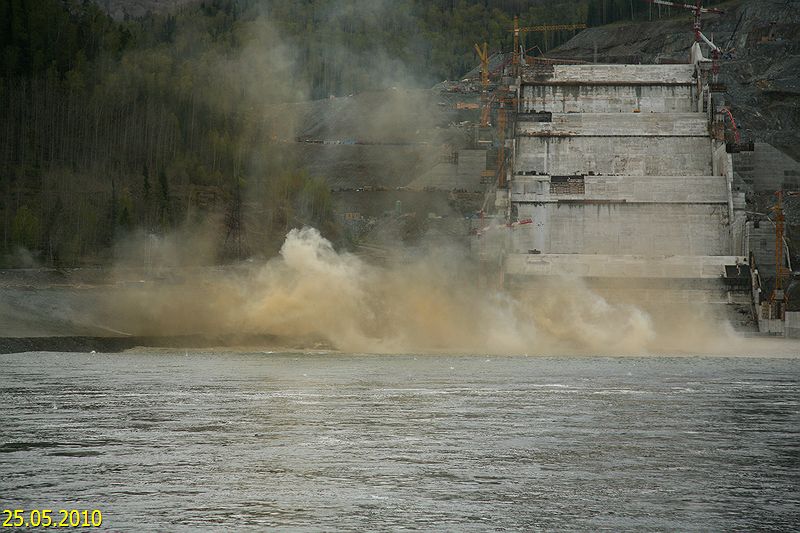

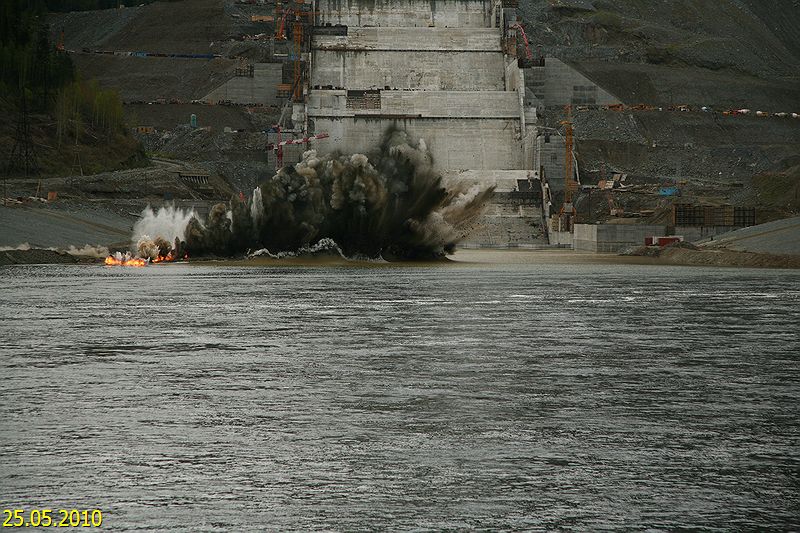

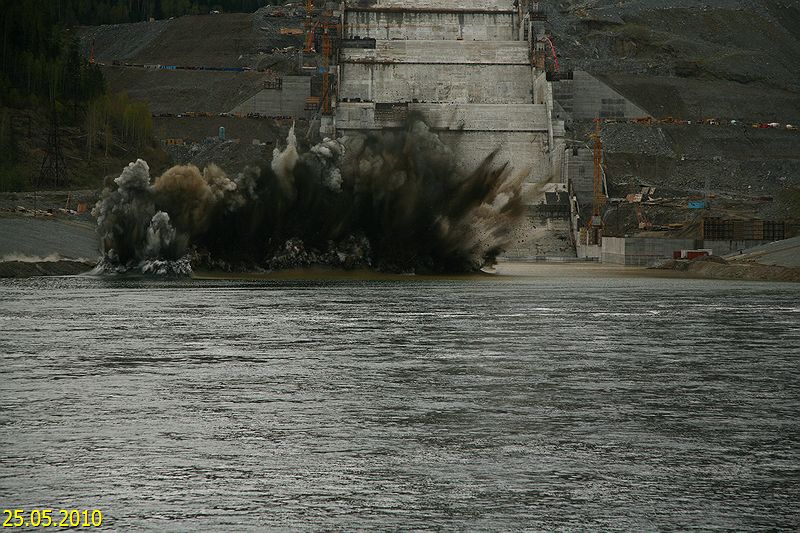

водного потока). Первый запланированный взрыв состоялся 18 мая, заключительный
взрыв провели 25 мая. Проведение взрывных работ проходило в строгом
соответствии с правилами безопасности и не оказало влияния на работу
гидротехнических сооружений Саяно-Шушенской ГЭС, отмечается в пресс-релизе.
Выемка скального грунта с отводящего канала до проектных отметок дна 320,0 м
будет закончена до конца месяца.
В настоящее время для проезда на площадке строительства берегового
водосброса будет использоваться дорога в плотине №3, где предусмотрена
увеличенная по размерам транспортная галерея. Эта галерея предназначена для
организации постоянного проезда к плотине Саяно-Шушенской ГЭС, а также для
проезда в строительный период. На сегодняшний день рисберма четвертого
водобойного колодца затоплена до отметки уровня нижнего бьефа СШГЭС 324,51
м.
Сейчас на строительстве берегового водосброса работают 2636 человека. Из них
на бетонных работах в круглосуточном режиме задействовано 937 человек, а также
125 единиц грузовых автомобилей, кранов и спецтехники.
На сегодняшний день на площадке строительства берегового водосброса в
соответствии с утвержденной программой промежуточных гидравлических испытаний
берегового водосброса Саяно-Шушенской ГЭС в 2010 году и необходимостью
подготовки сооружений к пропуску паводка работает комиссия по приемке
готовности конструктивов берегового водосброса к пропуску паводка. В срок до 1
июня 2010 года будет проведена приемка всех законченных строительных
конструктивов по мере их готовности.
К 1 июня 2010 года планируется завершение строительно-монтажных работ первой
очереди сооружений берегового водосброса. Строительство дополнительного
берегового водосброса Саяно-Шушенской ГЭС было продиктовано необходимостью
повышения надежности и безопасности гидротехнических сооружений станции.
Береговой водосброс в период пропуска паводков позволит осуществить
дополнительный пропуск расходов до 4000 куб.м/сек и, тем самым, снизить
нагрузку на эксплуатационный водосброс станции и обеспечить щадящий режим в
водобойном колодце. Пусковой комплекс позволит осуществить дополнительный
пропуск расходов объемом до 2000 куб.м/сек.
В состав сооружений берегового водосброса входят входной оголовок, два
безнапорных туннеля сечением 10х12 м, выходной портал, пятиступенчатый перепад
и отводящий канал.
Входной оголовок служит для организации плавного входа водного потока в два
безнапорных туннеля длиной 1130 метров каждый, пропускная способность каждого
туннеля 2000 куб. метров воды в секунду. Водосбросные туннели по всей длине и
по всему периметру закрепляются монолитной железобетонной обделкой
корытообразного очертания. Расчетная скорость движения воды на выходе из
туннеля 22 м/с, режим эксплуатации туннелей безнапорный.
Пятиступенчатый перепад представляет собой пять колодцев гашения шириной 100
м и длиной от 55 до 167 м, разделенных водосливными плотинами. Перепад будет
обеспечивать гашение энергии потока и спокойное сопряжение с руслом реки.
Максимальные скорости потока на входе в верхний колодец достигают 30 м/с, на
сопряжении с руслом реки уменьшаются до малых значений 4−5 м/с. Отводящий
канал шириной по дну 100 м и длиной по оси около 700 м обеспечивает сопряжения
сбрасываемого потока с руслом реки.
Заказчик строительства Дирекция строительства берегового водосброса
Филиала ОАО «РусГидро» «Саяно-Шушенская ГЭС имени П.С. Непорожнего»,
генеральный проектировщик ОАО «Ленгидропроект», генеральный подрядчик ОАО
«ОЭК». Монтажные и пуско-наладочные работы выполняют ОАО «Трест Гидромонтаж» и
ООО «Гидромонтаж». Основное гидромеханическое оборудование для водоприемника и
выходного портала поставлено ОАО «Трест Гидромонтаж», постоянное
электротехническое оборудования ОАО «ОЭК».
